Installation de la croix de l’église Saint-Gilles suite aux travaux sur l’édifice

Restaurée avant sa remise en place au sommet du choeur de l’église, la croix a été solennellement bénie ce mardi matin après la messe célébrée par le Père Thomas Vercoutre doyen des moulins de Flandre chargée de cette mission par l’archevêque de Lille.

(Vidéo Delta TV)

Une cérémonie rare, c’était même une première pour Christophe Verove chef des travaux de l’entreprise de couverture ECR qui a eu la charge de porter  la croix restaurée.  Une première aussi pour presque tous les participants  à part  l’architecte en chef des monuments historiques Etienne Poncelet qui supervise les travaux de l’église de Watten .  Représentants du Sivom des Rives de l’Aa et de la Colme, des entreprises, de la ville de Watten autour du maire Daniel Deschodt, les paroissiens, la chorale ont assisté à ce moment unique au cours duquel le Père Vercoutre originaire de Watten a prononcé la prière de bénédiction et rappelé le sens de la présence de la croix, « symbole chrétien par excellence qui perpétue la foi de nos aïeux et forme un trait d’union avec le passé».

Bénie et encensée, c’est sous les applaudissements de l’assistance que la croix de l’église Saint Gilles a été accrochée à un  filin et remontée en haut de l’échafaudage avant sa réinstallation  en haut du chœur juste au dessus du maître-autel. Cette repose ne signifie pas la fin des travaux mais elle indique que leur avancement va bon train puisque toute la nef nord est désormais couverte avec un planning des travaux parfaitement respecté.

Travaux de rénovation de la toiture de l’église

Phase 2: couverture.

Pose des 35000 ardoises: la nef principale nord bientôt terminée.

Ce mercredi 23 juin, les élus de la Mairie et du Sivom, techniciens, représentants des entreprises se sont réunis comme tous les 15 jours en mairie d’abord, puis au sommet de l’église pour constater l’avancement des travaux.

L’occasion pour l’architecte en chef Etienne Poncelet de vérifier dans le détail  le bon suivi de ses directives.

L’entreprise ECR est en plein travail pour couvrir d’ardoises la nef principale nord de l’édifice. Cela devrait être terminé pour le 14 juillet. Cette visite fut aussi l’occasion pour 2 jeunes stagiaires, Lucas en stage à la mairie de Watten et Raphaël en stage au Sivom  de s’essayer à la taille d’ardoises.

Le voligeage du chœur et de la nef est terminée et les premières ardoises ont été posées.

Photo du  9 juin 2021:

Mise en place du chemin de visite, remplacement des bois, mise en place du voligeage.

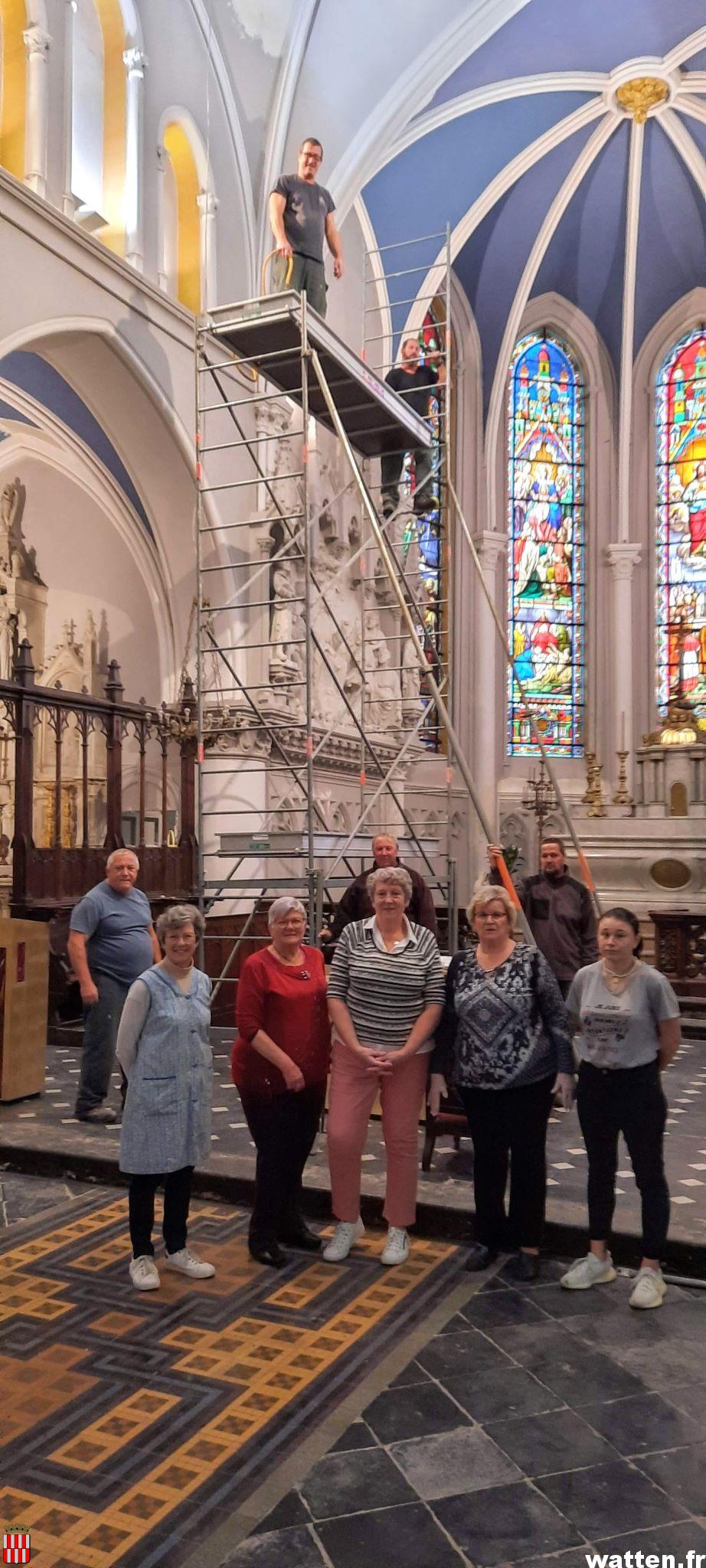

Une nouvelle réunion de chantier s’est déroulée ce 26 mai au sommet de l’église. L’occasion pour l’architecte en chef Etienne Poncelet de faire le point avec les élus et les entreprises et de s’assurer du bon déroulement des travaux. Les Compagnons du bois ont terminé leur ouvrage et notamment la mise en place d’un chemin de visite ainsi que le remplacement des bois défectueux.

Le voligeage des nefs ayant été effectué,  l’entreprise ECR  (photo) est désormais prête à recouvrir l’édifice,  il ne faudra pas moins de 35000 ardoises pour y parvenir.

Travaux de charpente: remplacement des boiseries abîmées.

Le chantier de l’église avance bien et respecte le planning établi. Lors de la réunion de chantier du mercredi 21 avril,  les représentants des entreprises, du Sivom et de la mairie de Watten ont pu visiter le chantier et constater les évolutions. Le remplacement des boiseries abimées  s’achève et début mai les premières ardoises seront mises en place.

Dépose de la couverture ardoise.

Depuis le 15 mars l’entreprise ECR a débuté la dépose de la couverture en ardoise et de son sous-plancher en bois.

Comme prévu le démontage de la toiture de l’église a commencé le 15 mars les entreprises  ECR et Chevalier Nord sont à l’œuvre pour démonter toutes les ardoises ainsi que la sous couverture en bois, cela devrait être terminé pour le 27 mars.

Les menuisiers interviendront ensuite pour conforter les bois de charpentes défectueux  puis viendront les travaux de zinguerie des chêneaux, et le voligeage. La pose des premières ardoises sur le vaisseau central est prévue à partir du 17 mai.

Phase 1: échafaudage.

La pose de l’échafaudage terminée.

Le mercredi 10 mars une nouvelle réunion de chantier a été conduite par M. Etienne Poncelet, architecte en chef des monuments historiques, en mairie tout d’abord, puis au sommet de la toiture de l’église, en présence des représentants du Sivom des Rives de l’Aa et de la Colme, de la mairie de Watten et des entreprises.

Bonne nouvelle, le planning a été respecté et ce 10 mars la pose de l’échafaudage par l’entreprise Réatub est terminée. Les nefs sont complètement protégées par un «parapluie». Il permettra dès le lundi 15 mars aux couvreurs d’ECR de déposer la toiture, puis  aux menuisiers des Compagnons du bois d’intervenir en toute sécurité.

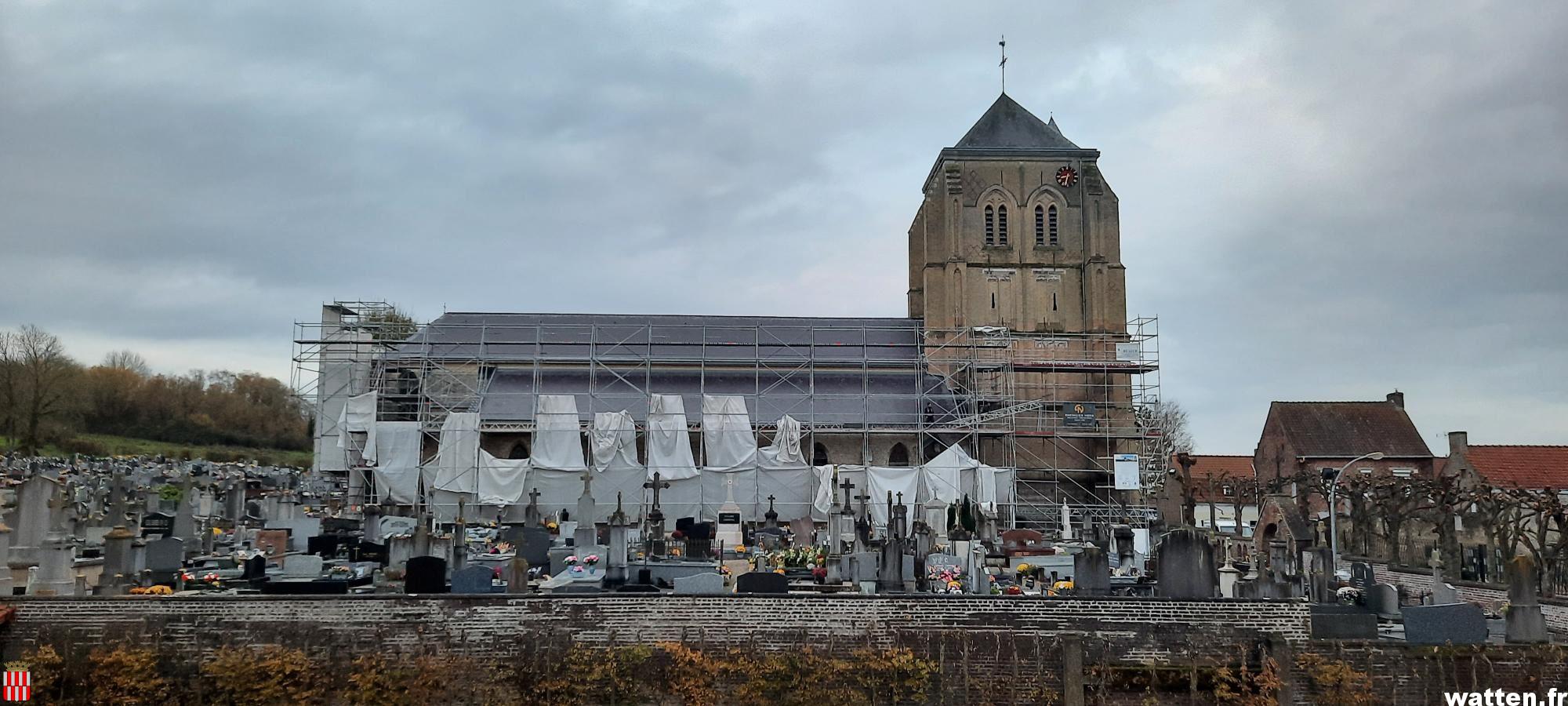

Les travaux  de pose de l’échafaudage de l’église prennent fin avec la pose du « parapluie » et des protections (photos 05 mars 2021).

La dépose de la vieille couverture d’ardoises devraient commencer à partir du 15 mars.

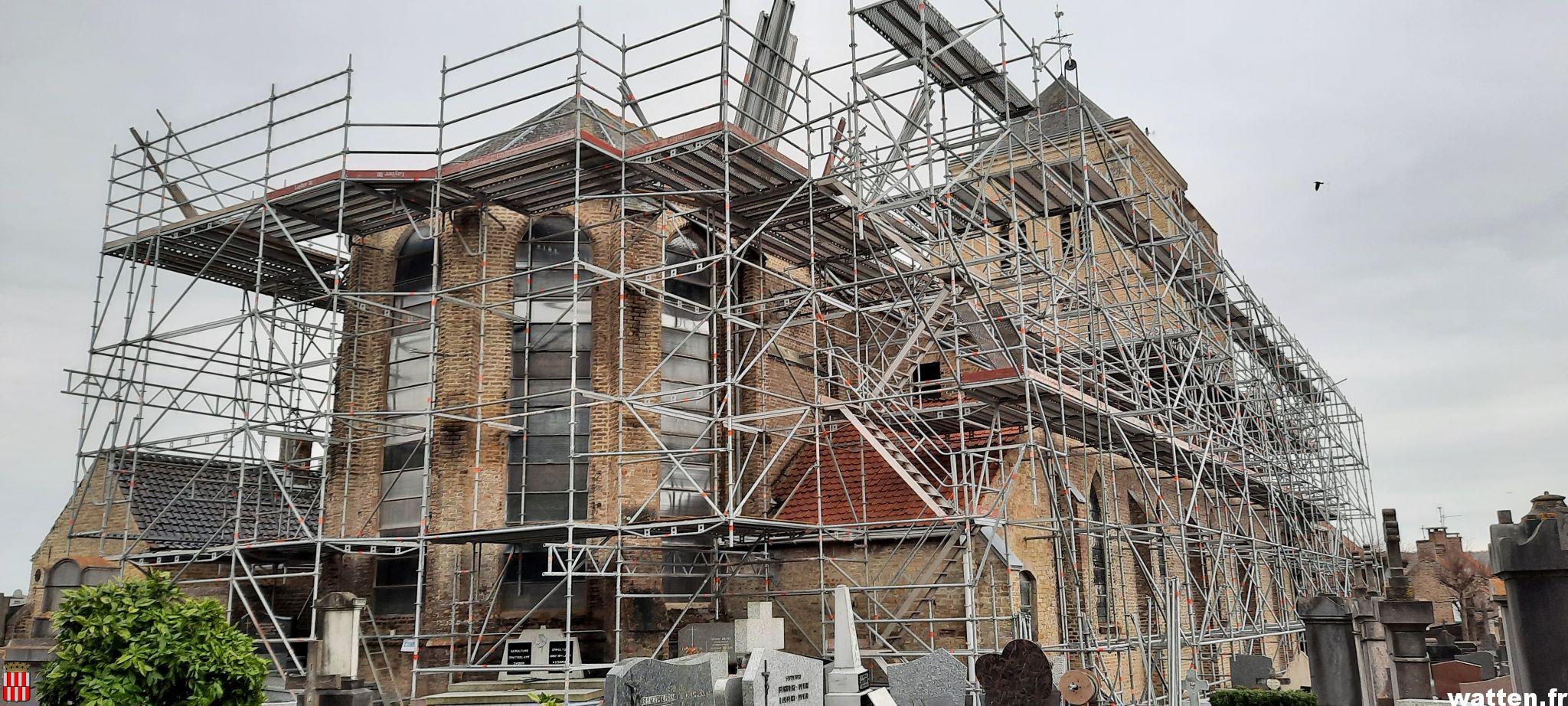

Le montage de l’échafaudage cette semaine du 22 février continue autour de la nef et du chœur.

A lire aussi l’article dans L’Indépendant du 11/02/2021: “Par ces températures, monter un échafaudage relève presque de l’exploit

Tôt ce mercredi 3 février 2021 un camion est venu décharger l’échafaudage du chantier de rénovation de la toiture de l’église Saint Gilles.

L’entreprise Réatub de Loison-sous-Lens va assembler ce grand mécano de plusieurs milliers de pièces, afin de recouvrir l’église d’un «parapluie», pour la protéger des intempéries et permettre aux ouvriers de travailler à l’abri.

Une fois ce gros travail achevé l’entreprise de couverture et les menuisiers pourront alors intervenir.

Ce chantier très attendu par la commune est prévu pour 6 à 8 mois. Il est financé par le Sivom des Rives de l’Aa et de la Colme pour la partie échafaudage et couverture; et par la ville de Watten pour la partie charpente.

Travaux dans le chœur de l’église Saint-Gilles

Ce lundi 15 mars l’entreprise Staff Courtenay, de Pont-à-Marcq, a remplacé un cordon de plâtre dans le chœur de l’église. Dans un deuxième temps elle travaillera sur les trous causés par les infiltrations, et les chutes de plâtras dans les voutes. Mais pour cela, il faudra attendre que les nouvelles ardoises soit reposées.  Ces travaux subventionnés par le plan de relance ADVB du Conseil Départemental du Nord devaient démarrer avant le 31 mars.

Un nouveau souffle pour l’orgue de l’église Saint-Gilles

L’orgue de l’église Saint Gilles, reconstruit en 1928, commençait à s’essouffler. Les derniers travaux sur le réservoir d’air remontaient à plus de 40 ans. Et le dernier gros entretien à une dizaine d’années.

La commune a fait appel au facteur d’orgues Antoine Pascal de Saint-André pour redonner du tonus à l’instrument.  A la fin de l’été dernier il délivrait son verdict, «le réservoir primaire met 41 secondes pour se remplir alors que dans les 10 secondes il devrait être plein, ce qui fait que quand l’organiste n’utilise que seulement quelques jeux, le résevoir s’effondre déstabilisant tout accord».

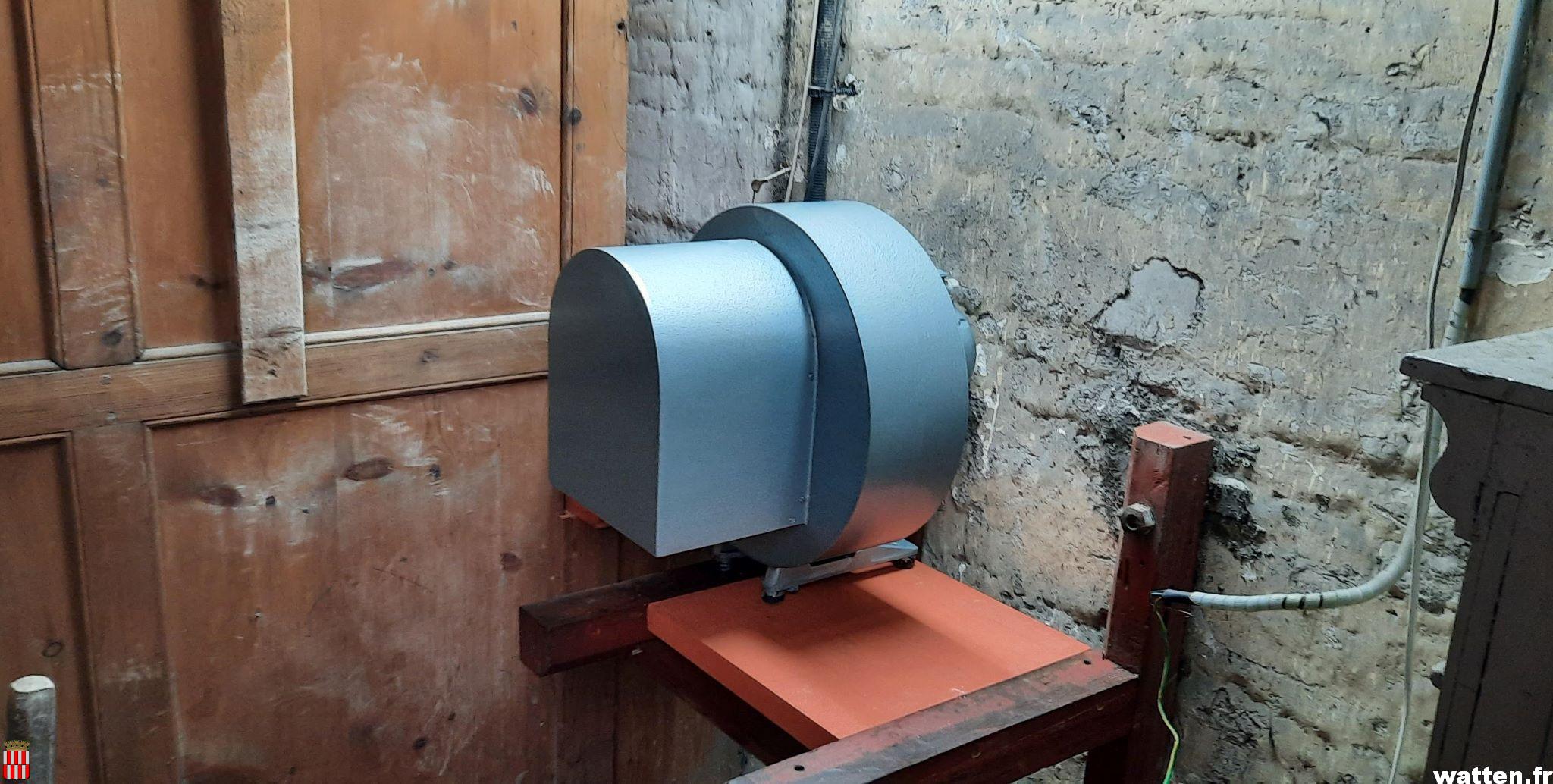

Le nouveau ventilateur a été fabriqué en Allemagne et est arrivé 3 mois plus tard, il vient d’être remonté. Le nouveau ventilateur qui débite 14m3 par heure, plus silencieux, fait monter la pression en 12 secondes, après réglages et mise au point, changement et nettoyage de plusieurs pièces, l’orgue est à nouveau opérationnel. La réparation d’un coût de 4155€ a été entièrement prise en charge par la commune.

Les travaux à l’église et dans l’ancien cinéma pourraient commencer prochainement

Deux appels d’offre ont été lancés récemment: la réfection de la toiture et de la charpente de l’église (SIVOM), et la réhabilitation de l’ex-cinéma rue Saint-Antoine. 51 dossiers de candidatures ont été reçus pour ce seul chantier.

Nous avons finalement envisagé de le réhabiliter pour y accueillir des associations de notre commune“, indique Daniel Deschodt, maire de Watten, dans La Voix du Nord du 13/11/2020.

À la mi-novembre, le projet sera soumis à la commission d’appels d’offres, qui retiendra les entreprises parmi celles qui ont candidaté. À partir de là, les travaux pourraient commencer avant la fin du mois de décembre, pour une durée de six mois“, selon Jean-Luc Avart, premier adjoint au maire.

Lire la suite dans La Voix du Nord du 13/11/2020

L’anniversaire de la Libération commémoré à l’église Saint-Gilles

Dimanche 6 septembre, à l’issue de la messe dominicale, le Père Jacques Duquesne a rappelé que ce jour était celui de l’anniversaire de la Libération de Watten.

A cette occasion il a invité l’assistance autour de la plaque nouvellement installée par la commune, pour commémorer les victimes civiles de la guerre qu’il a béni en y associant les victimes militaires du conflit.

Puis avec les  neuf jeunes qui venaient de faire quelques instants auparavant leur première communion, il a lu la prière des vêpres pour la Paix extraite de la litanie de la réconciliation de la Cathédrale de Coventry. Plusieurs membres des familles des victimes civiles et militaires étaient présentes pour l’occasion.

Les victimes civiles de la Seconde guerre mondiale honorées à l’église

La 2ème guerre mondiale a fait une cinquantaine de victimes civiles dans la commune dont une trentaine victimes des bombardements visant le blockhaus d’Eperlecques. Leurs noms ont été gravés au monument aux Morts lors de sa réfection en 1994.

Dans l’église les noms des victimes militaires des deux guerres mondiales sont également indiqués, mais il n’y avait aucune mention des victimes civiles.

La fille de l’une d’elles s’en était fait l’écho auprès de plusieurs élus. Sa demande vient d’être exaucée avec l’installation d’une plaque commémorative réalisée et financée par la commune.

Anita Delors-Deram, fille de Marcel Deram tué lors du bombardement, a donc pu découvrir la plaque et exprimer sa satisfaction.  Son père  a été tué lors du bombardement aérien du jeudi 6 avril 1944 qui fit 8 morts rue de l’Hospice et aux abords.

Vers 13h25, par temps très nuageux et plafond bas, 12 bombardiers Liberator B24 américains lancèrent 92 bombes de 454 kilos. Beaucoup tombèrent rue de l’Hospice, aujourd’hui rue de l’Ermitage.

La jeune Anita Deram n’avait que 5 ans et s’en souvient avec émotion: «Nous habitions Loverstel  mon père travaillait à la filature, quand le bombardement a commencé il est venu vers l’église pour s’y réfugier, (l’église était pour beaucoup un lieu de repli) mais il a été touché par des éclats de bombes sur le chemin. Son corps a été emmené dans une chapelle ardente dressée à l’école du Sacré cœur. Nous étions 5 enfants, ce jour là c’était jeudi saint, nous étions contents car nous voulions montrer à notre père les 100 œufs de Pâques que nous avions ramassés, mais nous ne l’avons jamais revu, cela a été très difficile pour nous et notre mère».

Marcel Deram, mort à 36 ans, a été reconnu Mort pour la France en novembre 1944.

La plaque hommage aux victimes civiles du 2ème conflit mondial à Watten sera bénie à l’issue de la messe de 10h30  du dimanche 6 septembre 2020.

Lancement des travaux de rénovation de la toiture de l’église

Lundi 24 février 2020 une réunion a eu lieu en mairie pour lancer la rénovation de la toiture de l’église Saint Gilles, entre le maire Daniel Deschodt, les élus et les techniciens du Sivom des Rives de l’Aa et de la Colme, et l’architecte Etienne Poncelet qui  a été choisi pour assurer la maîtrise d’ouvrage.

Celui-ci va engager toutes les procédures administratives pour commencer ce grand chantier co-financé par le Sivom et la ville de Watten.
